Монтаж и демонтаж буровых вышек и мачт
Место заложения скважины определяется геологическим отделом геологоразведочной организации в соответствии с проектом работ. Оформление и отвод земельных участков производится в соответствии с Основами земельного законодательства СССР и союзных республик.
Размещение буровых зданий и привышечных сооружений осуществляется с учетом глубины скважины, типа буровой установки, требований правил охраны труда, а также в зависимости от рельефа, наличия водоемов, времени года и т. п.
Выбирая площадку для буровой установки, следует избегать заболоченных участков и глинистых склонов, чтобы предупредить оползни и бездорожье в период дождей. Летом буровую целесообразно размещать на повышенных частях местности, зимой — в местах, защищенных от сильных ветров и снежных заносов. В районах с многолетней мерзлотой не допускается ее вскрыша на рабочей площадке.
После выбора места для рабочей площадки ее расчищают и выравнивают. Размер площадки зависит от мощности и габаритов размещаемого оборудования. Например, размер площадки на равнинной местности для стационарной установки ЗИФ-650М с дизельным приводом составляет 3000 м2, а с электроприводом — 2700 м2.
Площадку планируют так, чтобы обеспечить удобную работу на ней и чтобы затраты времени на ее расчистку были минимальны. К ней устраиваются удобные подъездные пути; подводится электроэнергия, водопровод; завозятся глина, реагенты и т. п.
На площадке заранее копают котлованы для установки отстойных баков. В зимнее время их размещают под полом буровой вышки. Чем глубже запроектирована скважина, тем большей высоты выбирают вышку и тем больше будут размеры буровой площадки.
Правильная организация рабочего места как внутри буровой, так и на площадке вокруг нее имеет большое значение для обеспечения эффективной работы.
В качестве общих мер благоустройства рабочих площадок вокруг буровых установок следует иметь осветительные приборы, навесы над настилами для сборки колонковых наборов и над местом для разборки керна, объекты общего пользования. Для предотвращения ветровой и водной эрозии почв рабочие
площадки и подъездные пути вокруг буровых установок целесообразно обрабатывать специальными химическими закрепителями. В безлесных местностях площадки вокруг буровых установок, которые предполагается использовать длительный период времени (более 0,5 года), целесообразно озеленять путем посадки цветов, кустарников, травянистых растений. На рис. 13 показана схема размещения сооружений около буровой скважины.
Трехногие вышки собирают на подготовленной заранее площадке. Две ногие вышки (крайние) укладывают в одну сторону, а среднюю — в другую. Вершины ног соединяют шкворнем, на который надеты серьга и подвесной блок. Вершины всех ног обычно укладывают на козлы высотой 1 —1,5 м. Под концами крайних ног выкапывают ямки глубиной не менее 400 мм, а от конца средней ноги до козел прокапывают направляющую канавку. Вышку высотой 6 м поднимают вручную, подтягивая конец средней ноги к козлам. Высокие и тяжелые трехногие пышки поднимают по этой же схеме, только среднюю ногу подтягивают машиной, трактором или лебедкой станка.
В последнем случае все рабочие, за исключением бурильщика, который управляет лебедкой станка, и бурового мастера, руководящего подъемом, должны быть удалены от основания вышки на расстояние не менее ее полуторной высоты. После подъема вышки ноги ее расшивают для жесткости поясами через 2,5—3 м по высоте. Закрепляют блок страховой цепью или канатом. На поясе настилают полати и делают к ним ограждения и лестницы. Лестница к кронблоку обычно делается на средней ноге.
Опускают трехногую вышку так: разбирают полати и разъединяют пояса, оттаскивают среднюю ногу и тренога ложится на землю.
Быстрота сборки и разборки, сравнительная легкость монтажа в труднодоступных районах (гористая, лесистая местность), возможность бурить наклонные скважины — все это обусловливает применение буровых трехногих вышек.

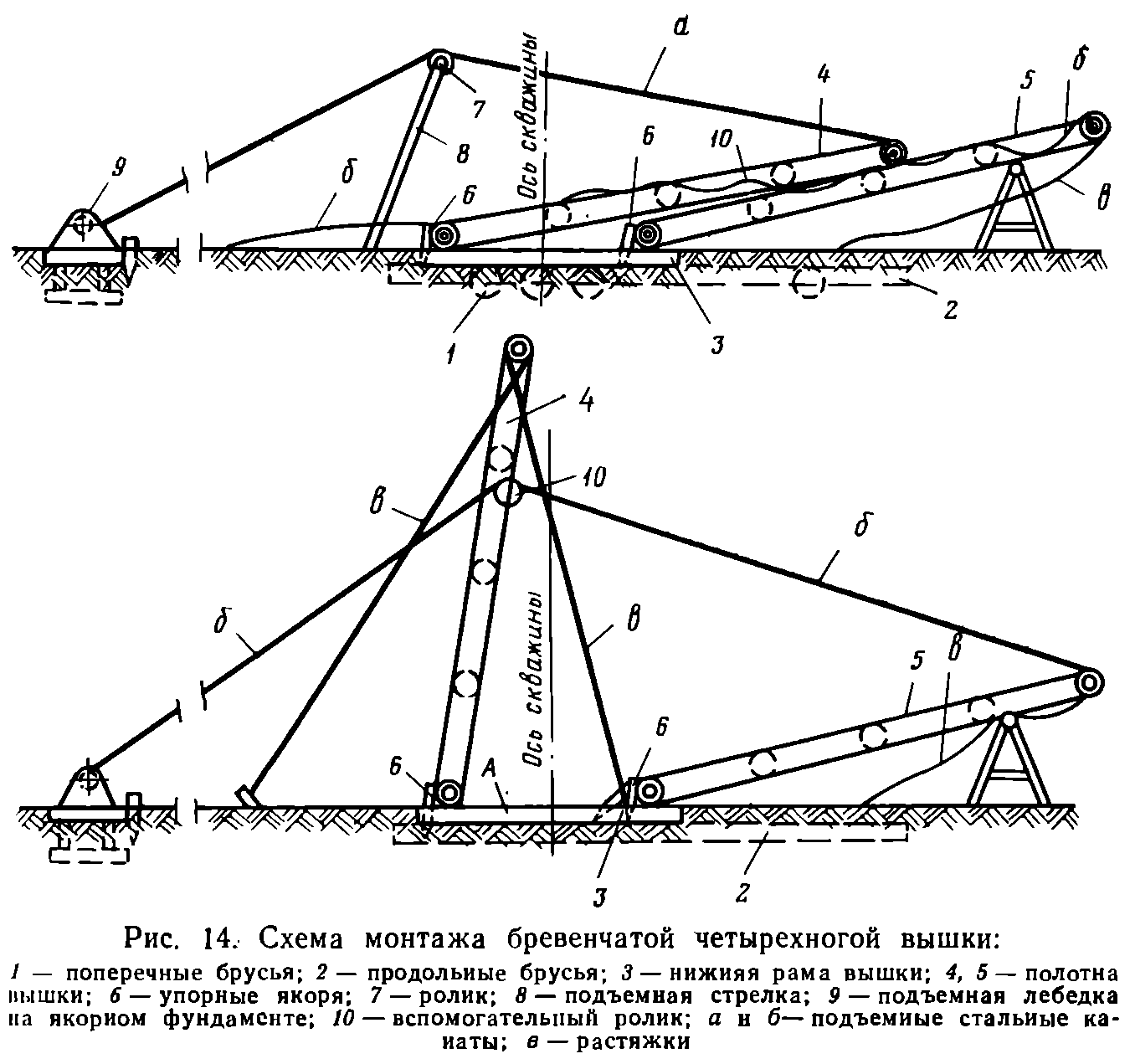

Бревенчатые четырехногие вышки (рис. 14) собирают на ровной площадке. В заранее прокопанные канавки вначале укладывают поперечные брусья (подряжникн) У, на них — продольные (ряжи) 2. К этим брусьям после постройки вышки крепят болтами буровой станок н двигатель, поэтому их число и место укладки зависят от размеров бурового оборудования. На ряжевой фундамент укладывают нижнюю рамку 3 вышки. Затем собирают на козлах оба полотна (4 и 5) вышки. Полотном называют две ноги вышки, соединенные верхним и нижним основанием, поясами и раскосами. Поднимают полотно 4 через подъемную стрелу 8 с роликами 7. Полотно 5 поднимают через вспомогательный ролик 10 полотна 4. Полотна в поднятом положении удерживают канатными растяжками в и снизу вверх расшивают поясами и раскосами. Из досок толщиной 40 мм настилают площадки на поясах и устанавливают между ними маршевые лестницы. Площадки и лестницы ограждают перилами высотой 1—1,2 м.
На верху вышки подвешивают монтажный блок, через который с помощью троса и лебедки поднимают подшкивные брусья и кронблок. На верхних полатях укрепляют свечеприемник. После сборки вышки собирают или затягивают внутрь нее буровое здание, в котором монтируют буровое оборудование.
Металлические четырехногие вышки собирают тремя способами: «сверху вниз», «снизу вверх» и по методу А. П. Духнина.
Способ «сверху вниз» применяют для вышек высотой 28,41 и 53 м, используемых в основном в нефтяном бурении. Сначала на полу буровой собирают верхнюю часть вышки с кронблоком и первой верхней секцией. С помощью подъемника, состоящего из двух лебедок, талевой системы, траверс, стоек и двух труб с захватными хомутами, поднимают верхнюю секцию и под ней начинают собирать вторую сверху секцию. Соединив обе секции, их поднимают подъемником и под ними собирают третью сек-
цию, до тех пор пока под поднятую вышку не подведут нижнюю секцию.
Способ «снизу вверх» предусматривает монтажные работы па высоте. Сначала собирают нижнюю секцию вышки, затем собирают на полу буровой следующую секцию и поднимают ее целиком с помощью монтажных стрел, установленных на двух йогах нижней секции по диагонали. Поднятую секцию соединяют с нижней секцией вышки, монтажные стрелы перекрепляют выше и после сборки очередной секции внутри вышки на полу буровой производят ее подъем и наращивание вышки. Последней поднимают верхнюю секцию с кронблоком. Одновременно строят лестницы, площадки, перила и др. Таким же способом собирают вышки с помощью монтажного блока, но уже не целыми секциями, а путем наращивания отдельных деталей или узлов.
Подъем вышек по методу А. П. Духнина — самый безопасный, производительный, обеспечивающий высокое качество монтажа (рис. 15).
Вышку собирают полностью (с лестницами и полатями) на земле в горизонтальном положении. После окончания сборки вышки приступают к ее подъему и установке в рабочее положение. На брусьях 1, уложенных в плоскости нижней рамы, шарнирно закрепляется монтажная стрела Б. В вертикальном положении стрела удерживается канатными растяжками, прикрепленными к якорям 2 и к ногам вышки 3. На' одном из верхних поясов вышки крепится канат уравнительного устройства А, обеспечивающего симметричное воздействие на вышку при ее подъеме. Трос подъема вышки 4, связанный с замком уравнительного устройства и с блоком талевой системы, пропущен через головку монтажной стрелы. Ходовой конец тягового каната 5 огибает ролики двух блоков 6 и 7, образуя талевую систему.
Подъем вышки осуществляется трактором или лебедкой. Во избежание опрокидывания вышки в сторону подъемного механизма она должна поддерживаться за страховой канат другим трактором.
